項目名稱:寫字樓外墻清洗
清洗項目:外墻清洗
寫字樓外墻清洗方法:
1. 高壓沖洗:整體用高壓水槍配合專用清洗劑、抹水器進行高壓沖洗及搓刷清洗,再用高壓槍將頑固污漬沖洗干凈。
2.一沖-刮:整體用高壓槍沖洗干凈后,再用抹水器、玻璃刮刀、鏟刀、專用清潔劑等工具對玻璃進行二次刮洗。
二、外墻清洗施工方案
(一)、施工工具
1. 高壓清洗機、吊繩、吊板等、配重、8字扣(精鋼制造)等高空設備
2. 玻璃毛頭、玻璃刮、地板鏟刀、清潔刷、伸縮桿、蓄水桶、吸水海綿等清潔工具;
3. 防滑墊、告示牌等安全用品;
4. 長電纜、排插等電器設施;
備注:高空作業繩采用廊坊市明輝產品,明輝高空安全設備有限公司是中國《座板式單人吊具懸吊作業安全技術規范》國家標準起草單位,其產品具有中華人民共和國質量技術監督局頒發的“全國工業產品生產許可證”和國家安全生產管理局頒發的“安全生產許可證”。已通過ISO9001、2000國際質量管理體系認證。
(二)、外墻清洗安全檢查:
1、施工前,作業人員首先是三查。
一查:自安全帶,自鎖器是否有問題;
二查:檢查繩索是否存在安全隱患。
三查:檢查繩索固定點是否存在安全隱患,作業人員帶外墻清洗劑,高空施工伸縮桿,高壓水槍?zhuān)岛冒踩珟?,吊板開始施工。
2、施工現場安全檢查
對施工區域的下方,設有安全警告牌,并由有專職安全員、維持施工現場。
作業人員中有領班負責帶隊施工,樓頂現場有技術指導,輔助人員配合現場工作。 此高空清洗方案是我公司最常用的也是最熟悉的高空施工方案,一直以來贏得各個貴單位的一致好評。
(三)、施工步驟
根據現場實際共分為兩個步驟
1、高壓沖洗及刷洗
針對磚體表面,使用高壓清洗機,將噴水壓力調到合適的程度,對磚體表面進行高壓沖洗和刷洗,具體如下:
(1) 將吊繩、吊板、保險繩、8字型卸扣4個部件組裝成一個坐式高空吊板,在樓頂處固定在配重鐵上,將繩子反復多拴幾圈,經試驗做到萬無一失;將所用繩子搭角、搭棱、搭檐的地方用橡膠墊底,以防磨擦;
(2)將高壓清洗機連接槍帶、槍頭,與水管、蓄水桶連接成一個高壓供水系統,將高壓水槍頭放置到建筑物頂部;
(3)將吊繩在座式吊板上的8字型扣里打好一個特殊的結,在板邊栓上吊桶,里面裝少半桶全能清洗劑;
(4)將噴頭壓力調至合適狀態,從上至下沖洗外墻表面,包括玻璃,對于有污漬的區域使用毛頭蘸滿藥劑后進行刷洗,臟污區域增加刷洗頻次,有顆粒物區域用鏟刀鏟除。
(5)采用相應藥劑對各類表面污漬進行相應清潔處理,以消除污漬;
2、刮玻璃

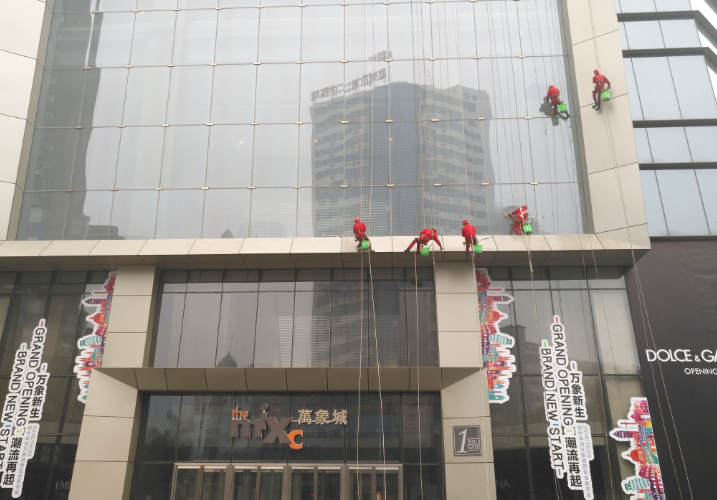

將外表面全部清潔之后,將由蜘蛛人對玻璃進行刮洗。
(1) 將吊繩、吊板、保險繩、8字型卸扣4個部件組裝成一個坐式高空吊板。在樓頂處選一個拴繩子的固定地方,將繩子反復多拴幾圈,經試驗做到萬無一失;將所用繩子搭角、搭棱、搭檐的地方用橡膠墊底,以防磨擦;
(2)將吊繩在座式吊板上的8字型扣里打好一個特殊的結,在板邊栓上吊桶,里面裝少半桶玻璃清洗劑;
(3)工作人員帶上玻璃毛頭、玻璃刮、無塵布,手持抹水器,將藥劑均勻的涂抹在玻璃上,(注意毛頭水量,不能過多,以防止灑到下方),再使用玻璃刮將藥劑刮洗干凈,對于邊框的水漬使用無塵布拭凈,對于局部玻璃上的污點需要使用鏟刀清除。
三、寫字樓外墻清洗施工藥劑
1、中性清洗劑 (芳菲利特品牌)
該產品為中性,除具有中性清洗劑的全部功能以外,還具有除油、除膠的特點,適用于外墻清洗,泡沫小、無腐蝕、無毒性。
2、中性玻璃清洗劑 (芳菲利特品牌)
該玻璃清洗劑采用天然提取物,環保配方,它無毒、無味、氣味芳香,用于各類建筑物中的玻璃、汽車玻璃清洗,能迅速、容易的除去玻璃表面的灰塵、油脂等各種污垢,使用該產品后,可明顯增強玻璃光亮度及抗靜電能力,還具備持久防污效果。
五、寫字樓外墻清洗施工工期
根據施工內容,在天氣良好的條件下(無4級風以上、雨、溫度38度以上),預計工期為15天,施工人數25人。
